Warning: session_start(): open(/home/obslnetp/public_html/src/var/sessions/sess_ac43cf4de3adc2edd2f38d1e87533e59, O_RDWR) failed: Disk quota exceeded (122) in /home/obslnetp/public_html/src/bootstrap.php on line 59

Warning: session_start(): Failed to read session data: files (path: /home/obslnetp/public_html/src/var/sessions) in /home/obslnetp/public_html/src/bootstrap.php on line 59
Dự án thủy điện tích năng Đơn Dương: Vì sao chưa thể triển khai? - Tin Tức Cập Nhật Nhanh

Dự án thủy điện tích năng Đơn Dương: Vì sao chưa thể triển khai?

1 hour ago 1
Quảng Cáo

0943778078

Dự án thủy điện tích năng Đơn Dương tại Lâm Đồng đã hoàn tất bước nghiên cứu tiền khả thi, song hiện vẫn 'đứng chờ' do chưa thống nhất quy mô công suất giữa quy hoạch và đề xuất của Tập đoàn Điện lực Việt Nam (EVN).

UBND tỉnh Lâm Đồng vừa có báo cáo tiến độ cùng các khó khăn, vướng mắc của dự án thủy điện tích năng Đơn Dương, đồng thời đề xuất hướng tháo gỡ.

Theo UBND tỉnh Lâm Đồng, dự án được quy hoạch cách phường Xuân Hương - Đà Lạt khoảng 20 km về phía đông - nam. Hồ trên đặt tại phường Xuân Trường, còn hồ dưới sử dụng hồ Đơn Dương hiện hữu của Nhà máy thủy điện Đa Nhim. Tổng diện tích sử dụng đất dự kiến hơn 212,4 ha, trong đó đất sử dụng lâu dài 138,4 ha.

Lâm Đồng kiến nghị tháo gỡ vướng mắc ở dự án thủy điện tích năng Đơn Dương - Ảnh 1.

Hồ thủy điện Đa Nhim, ở huyện Đơn Dương (cũ) sẽ là hồ dưới của dự án thủy điện tích năng Đơn Dương

ẢNH: CHÍNH THÀNH

Sở Công thương tỉnh Lâm Đồng cho biết, về kỹ thuật, đây là nhà máy thủy điện tích năng kiểu ngầm, gồm các hạng mục chính như hồ trên, tuyến năng lượng (đường hầm dẫn nước, ống áp lực, tháp điều áp, hầm xả), nhà máy ngầm và hệ thống đấu nối lưới điện 500 kV.

Thực hiện chỉ đạo của Bộ Công thương, EVN đã giao tư vấn J-Power (Nhật Bản) làm tư vấn chính, phối hợp với các đơn vị liên quan khảo sát, lập hồ sơ báo cáo nghiên cứu khả thi. Tuy nhiên, EVN đang tiếp tục khảo sát, tính toán lại một số nội dung.

Ngày 11.8.2025, EVN báo cáo UBND tỉnh Lâm Đồng đã tối ưu hóa phương án tuyến và bố trí tổng thể mặt bằng, nhằm giảm tối đa diện tích sử dụng đất lâu dài cho dự án. Hiện EVN đang thẩm tra trước khi trình UBND tỉnh chấp thuận chủ trương đầu tư.

Mới đây, ngày 5.2, EVN cùng đoàn công tác của Ngân hàng Thế giới đã làm việc với UBND tỉnh Lâm Đồng để tìm hiểu quy trình lựa chọn nhà đầu tư, phê duyệt dự án và các nội dung liên quan, phục vụ công tác chuẩn bị đầu tư dự án thủy điện tích năng Đơn Dương.

Lâm Đồng kiến nghị tháo gỡ vướng mắc ở dự án thủy điện tích năng Đơn Dương - Ảnh 2.

Lãnh đạo UBND tỉnh Lâm Đồng kiểm tra hồ thủy điện Đa Nhim ở xã D'Ran mùa mưa bão năm 2025

ẢNH: L.V

Vướng công suất, thiếu căn cứ pháp lý

Theo UBND tỉnh Lâm Đồng, khó khăn lớn nhất hiện nay nằm ở sự không thống nhất về quy mô công suất.

Cụ thể, tại Quy hoạch điện 7 và Quy hoạch điện 7 điều chỉnh được Chính phủ phê duyệt, dự án được phê duyệt với công suất 1.200 MW và giao EVN làm chủ đầu tư.

Tuy nhiên, trong Quy hoạch điện 8, dự án lại được xác định công suất 900 MW (tổ máy số 1 công suất 300 MW vận hành giai đoạn 2026 - 2030; tổ máy số 2 và 3 công suất 600 MW vận hành giai đoạn 2031 - 2035), đồng thời không xác định rõ chủ đầu tư.

Một cán bộ Sở Công thương tỉnh Lâm Đồng cho biết, EVN hiện lập hồ sơ theo quy mô 1.200 MW, trong khi cơ quan quản lý địa phương phải căn cứ theo quy hoạch mới là 900 MW. Sự "lệch pha" này khiến tỉnh chưa thể tiếp nhận hồ sơ do thiếu căn cứ pháp lý để thẩm định.

Ngoài ra, dự án thủy điện tích năng Đơn Dương còn đối mặt với nhiều thách thức khác như: yêu cầu đánh giá chi tiết điều kiện địa chất khu vực hồ trên và tuyến hầm; phương án đấu nối lưới điện 500 kV; bài toán cân đối nguồn vốn đầu tư lớn; cũng như cơ chế lựa chọn nhà đầu tư khi chưa xác định rõ hình thức triển khai.

Lâm Đồng kiến nghị tháo gỡ vướng mắc ở dự án thủy điện tích năng Đơn Dương - Ảnh 3.

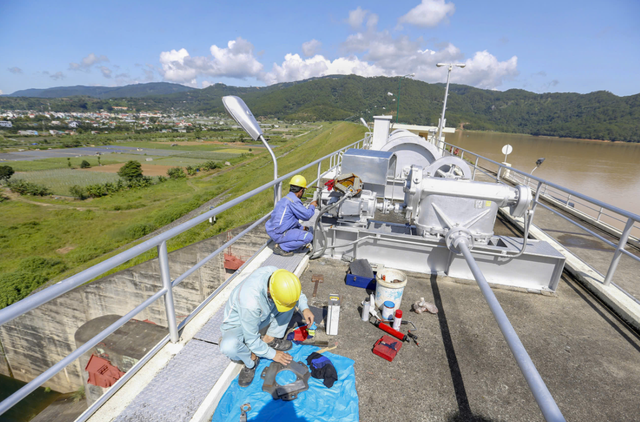

Duy tu kỹ thuật hồ thủy điện Đơn Dương

ẢNH; CHÍNH THÀNH

Kiến nghị sớm "gỡ nút thắt" quy hoạch

Để tháo gỡ, UBND tỉnh Lâm Đồng kiến nghị Bộ Công thương và các cơ quan liên quan sớm có văn bản hướng dẫn thống nhất quy mô công suất chính thức của dự án. Đây được xem là điều kiện tiên quyết để hoàn thiện hồ sơ, trình chủ trương đầu tư và triển khai các bước tiếp theo.

Đồng thời, cần sớm xác định cơ chế đầu tư (EVN tiếp tục làm chủ đầu tư hoặc lựa chọn nhà đầu tư khác), làm rõ nguồn vốn và phương thức huy động, trong đó có thể xem xét sự tham gia của các tổ chức tài chính quốc tế như Ngân hàng Thế giới.

Theo đánh giá của tỉnh Lâm Đồng, khi được triển khai, dự án thủy điện tích năng Đơn Dương sẽ góp phần phát triển hạ tầng năng lượng, tạo việc làm trong giai đoạn xây dựng và vận hành, đồng thời thúc đẩy đầu tư vào các lĩnh vực liên quan như giao thông, dịch vụ và công nghiệp hỗ trợ.

Cơ chế vận hành thủy điện tích năng Đơn Dương

Theo các chuyên gia, dự án thủy điện tích năng Đơn Dương được xác định là hạ tầng kỹ thuật quan trọng, góp phần điều tiết hiệu quả hệ thống điện.

Khác với thủy điện truyền thống, thủy điện tích năng Đơn Dương vận hành theo cơ chế bơm - tích - phát. Cụ thể, nhà máy tận dụng nguồn điện dư vào giờ thấp điểm để bơm nước lên hồ trên, sau đó phát điện trở lại vào giờ cao điểm khi nhu cầu tăng cao.

Khi hoàn thành, thủy điện tích năng Đơn Dương sẽ đóng vai trò điều tiết phụ tải cho hệ thống điện khu vực phía nam, đặc biệt trong bối cảnh tỷ trọng năng lượng tái tạo ngày càng tăng nhanh.

Công trình không chỉ giúp tận dụng hiệu quả nguồn điện dư vào giờ thấp điểm, mà còn góp phần giảm áp lực vận hành, nâng cao độ ổn định và an toàn cho lưới điện.

Read Entire Article
